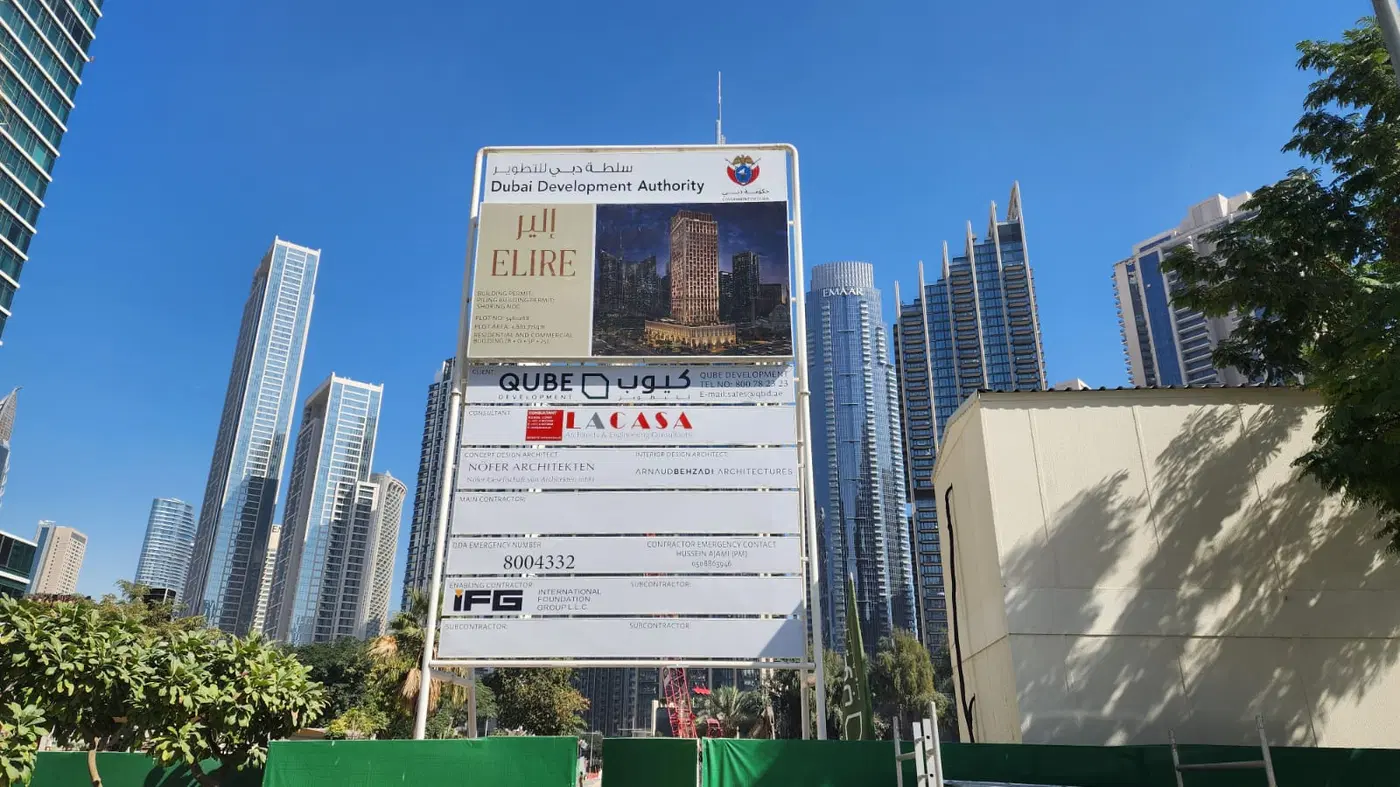

Застройщик: QUBE Development · Business Bay

Elire Tower

Elire Tower — жилой проект застройщика QUBE Development в районе Business Bay (Дубай): сдача Q4 2028, готовность 8,2% по реестру DLD, 101 юнитов.

Срок сдачиQ4 2028Данные застройщика
Готовность8,2%Реестр DLD · проверено 11.08.2026
Юнитов101Реестр DLD

Происхождение каждого числа подписано: «Реестр DLD» — значение из реестра Земельного департамента, «Данные застройщика» — заявленное застройщиком, «Наш расчёт» — посчитанное нами из первых двух. Цена застройщика меняется без предупреждения — уточняйте перед сделкой. Методика

Планировки и площади

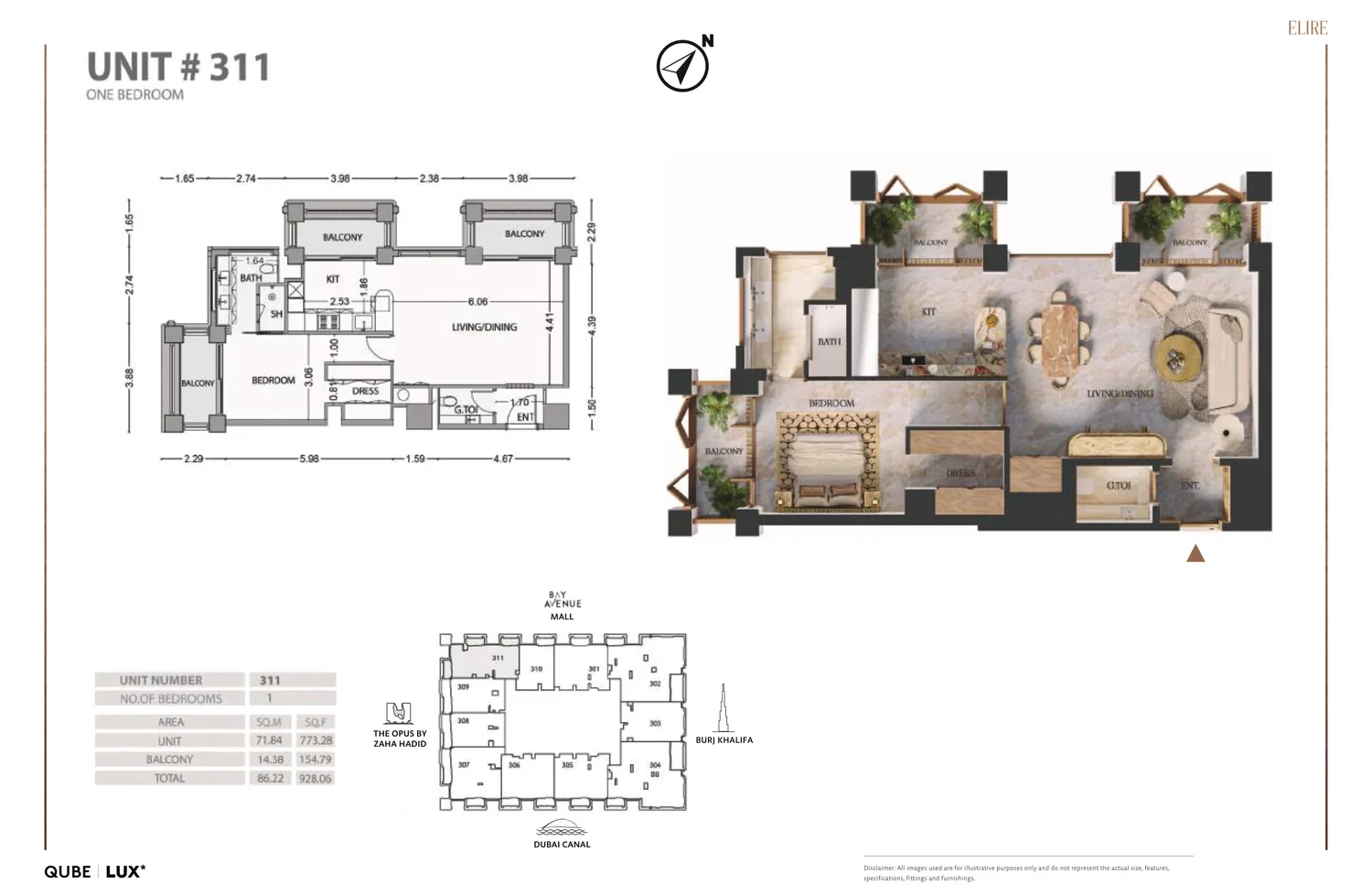

ТипПлощадь, sq.ftЦена от, AED
1-bedroom apartments612–1 076
2-bedroom apartments1 445–1 564
3-bedroom apartments2 417–2 610
3-bedroom duplex apartments3 82915 480 000
4-bedroom duplex apartments5 305–5 34922 320 000

План оплаты 45/55

Стоимость покупки разбита на этапы.

145%В ходе строительства
255%При передаче ключей

Точный график подтверждается договором купли-продажи выбранного лота.

Ипотека на этот проект

Первоначальный взнос для резидентов ОАЭ — от 20%, срок до 25 лет. Посчитайте платёж и расходы на сделку под свой бюджет.

Рассчитать ипотеку

Расчёт ориентировочный и не является одобрением банка.

Срок сдачи и ход строительства

8,15%
  • СтатусActive
  • Старт стройки15.04.2025
  • Срок сдачиQ4 2028
  • Дата статуса11.08.2026
  • Динамика между инспекциями DLD+1,21% (07.05.2026 → 11.08.2026)
  • Эскроу-банкFirst Abu Dhabi Bank
  • Номер проекта в DLD3467

Данные из реестра проектов Земельного департамента Дубая (обновлено 08.10.2026 09:55).

История проверок 5
025507510023.12.202411.08.2026
Факт по проверкам

Темп: 0.78% в месяц. По нему готовность 100% приходится на 06.06.2036.

Темп посчитан по проверкам за последний год. Это оценка, а не обещание застройщика. Для сравнения: по 1175 сданным проектам медианная скорость — 2,48% в месяц, а медианная стройка занимает 40 месяцев.

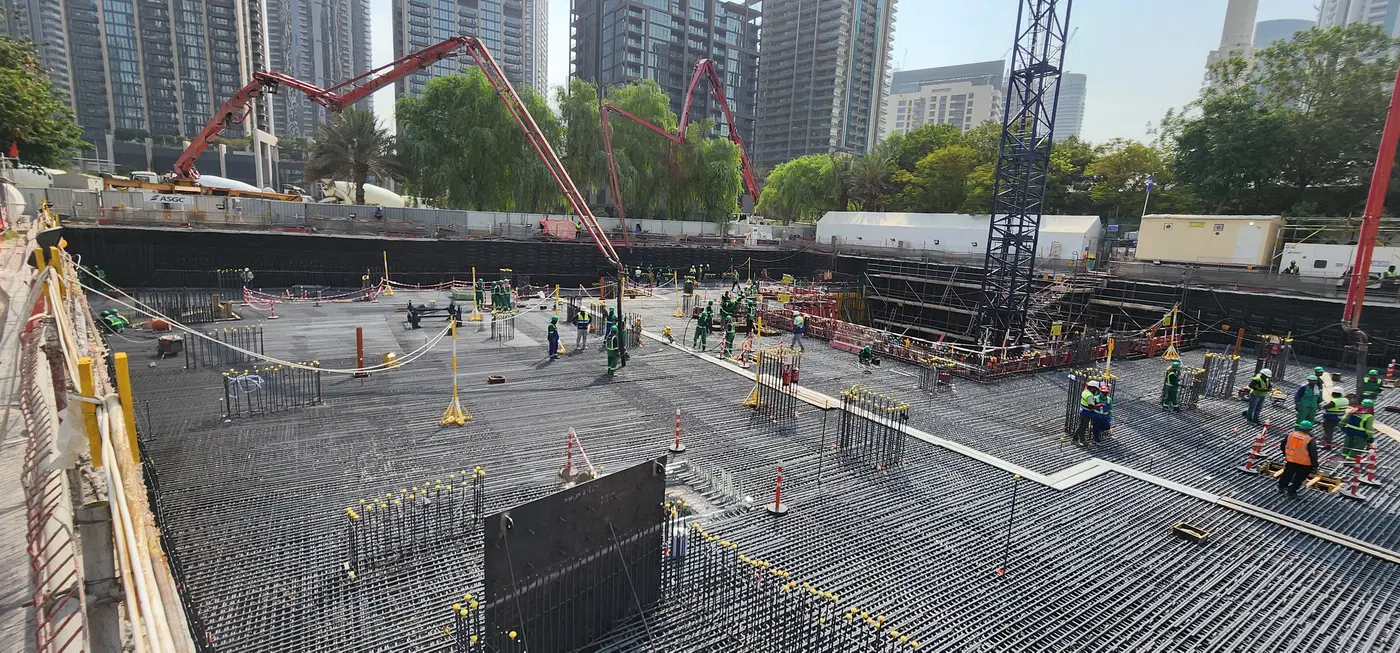

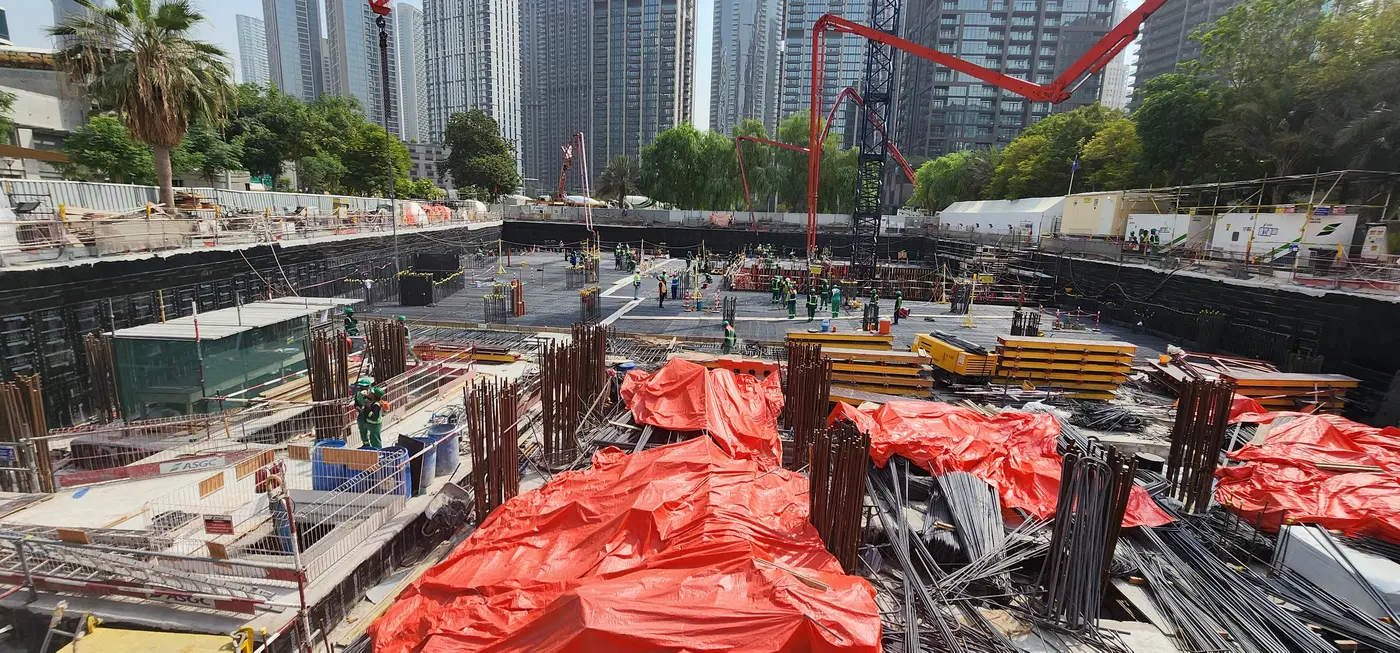

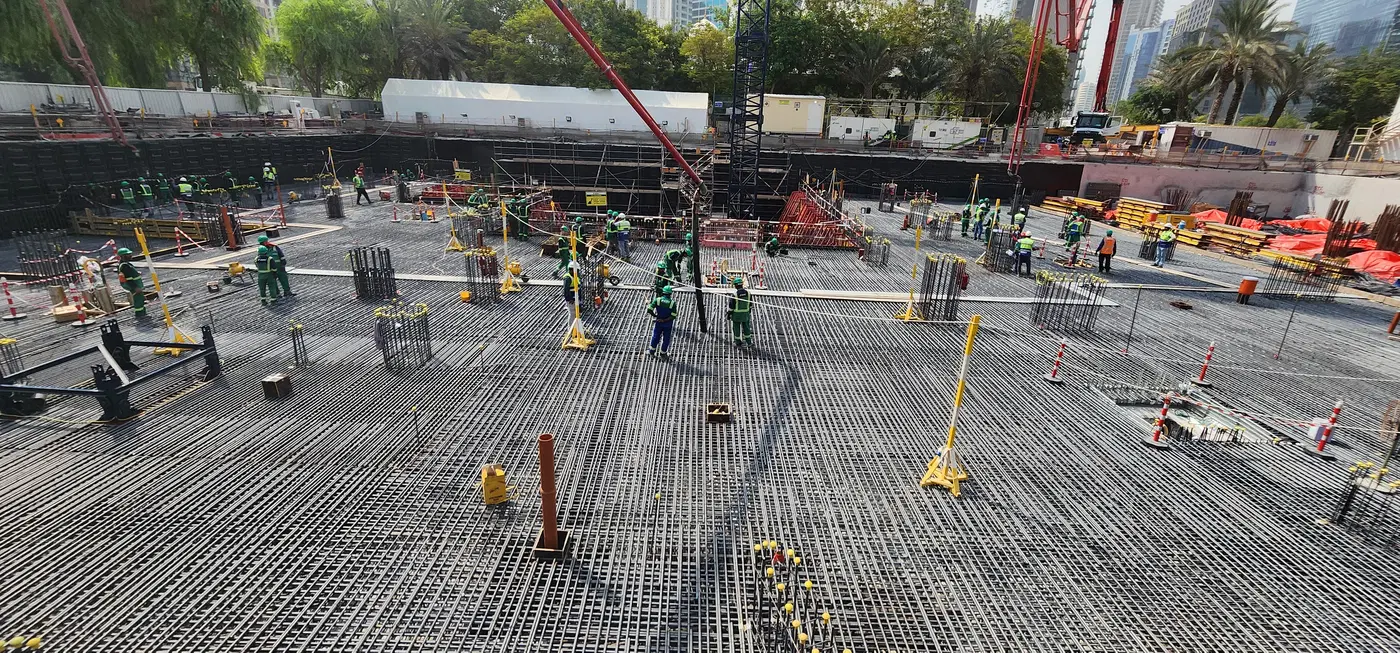

Ход строительства 36

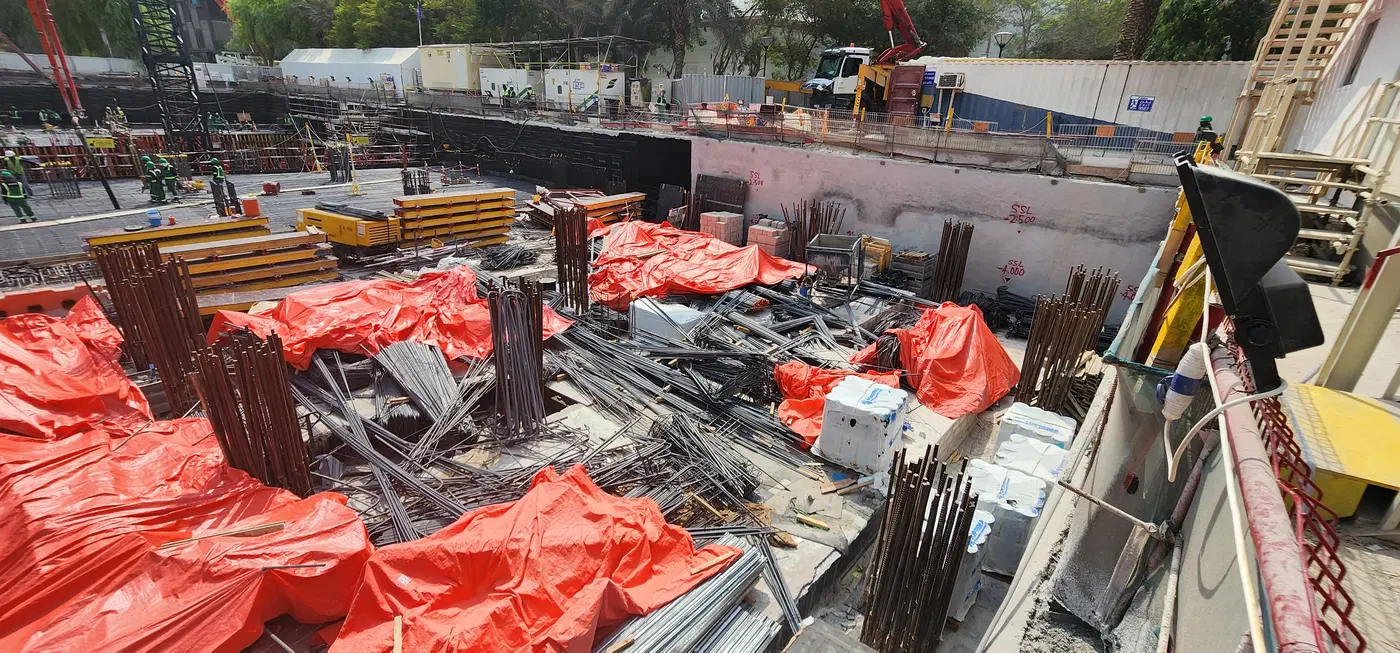

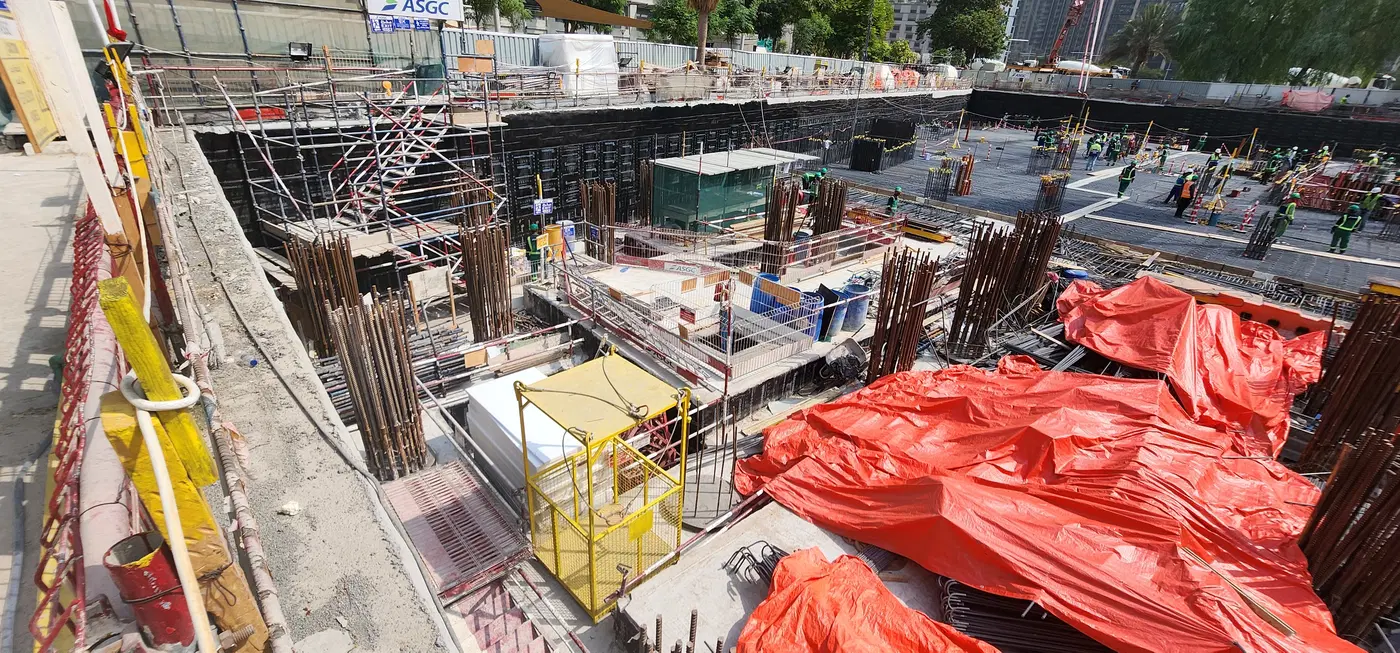

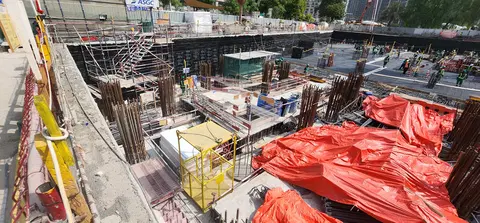

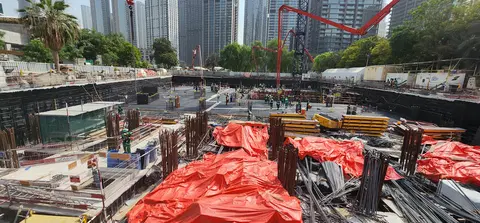

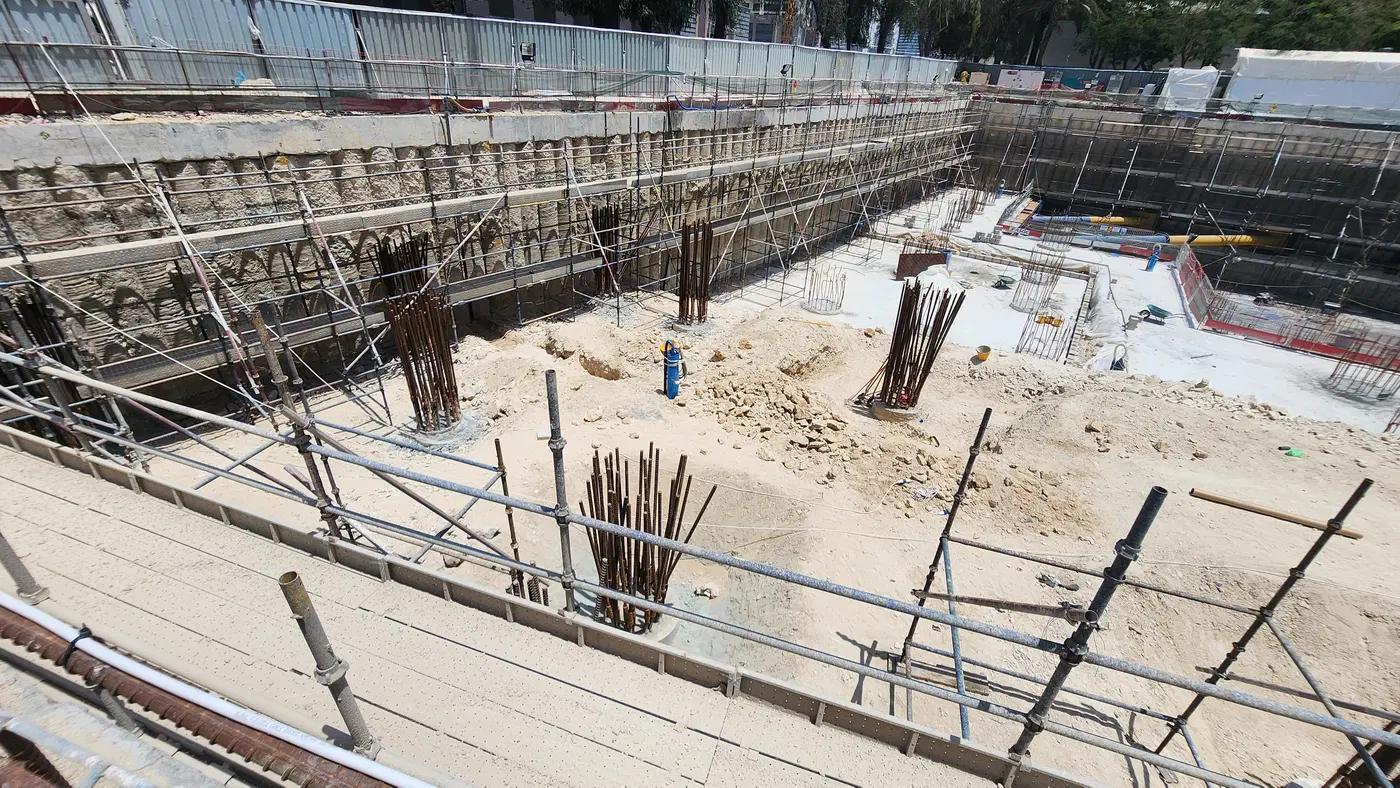

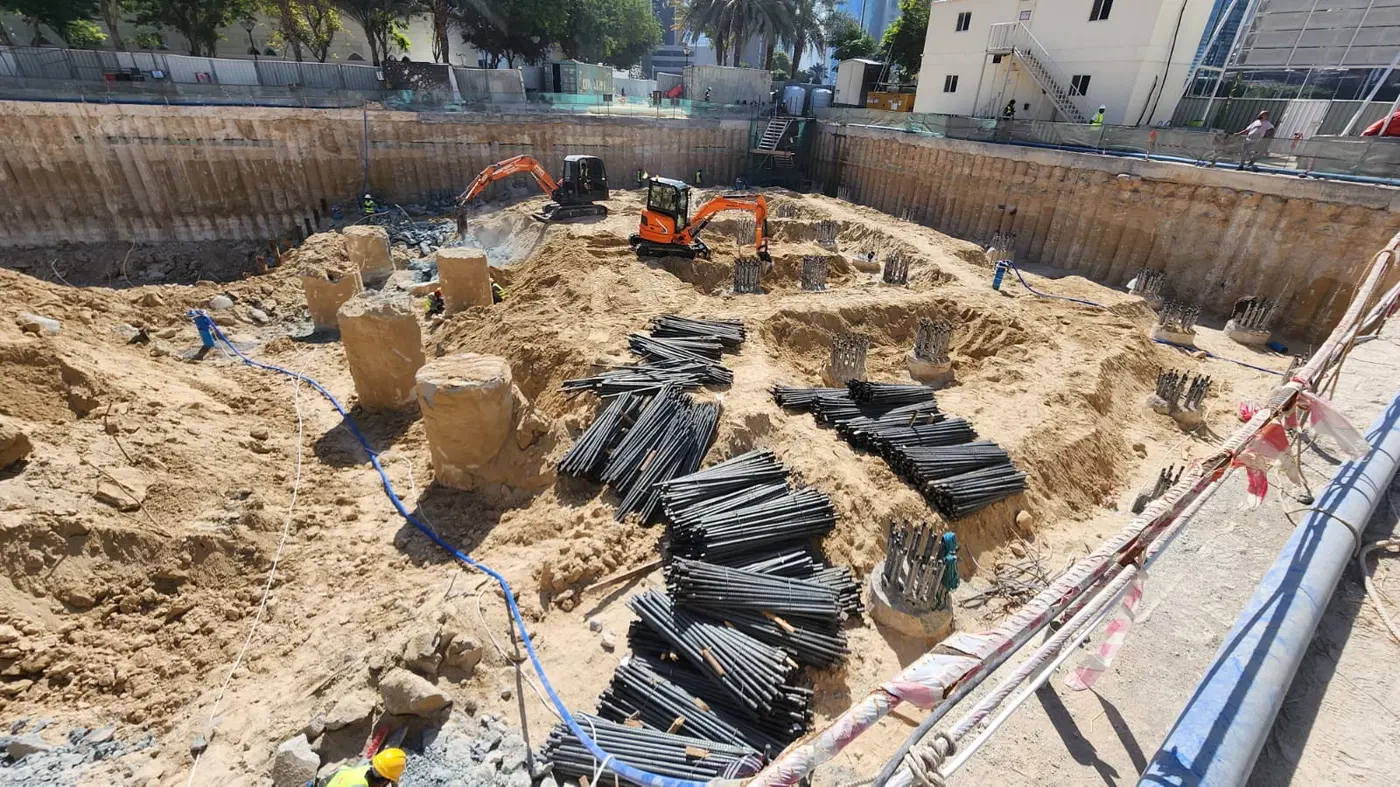

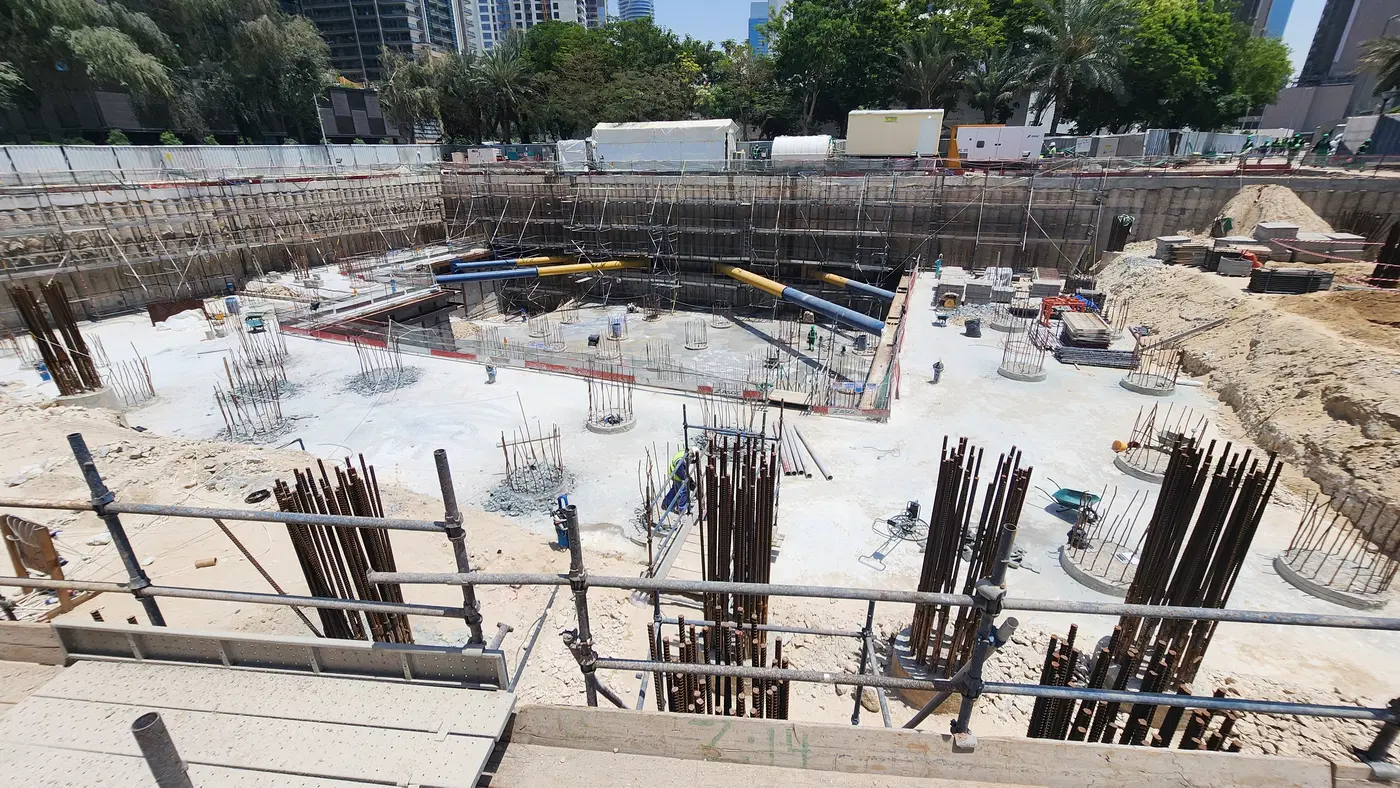

11.08.2026 8.15%
Ход строительства Elire Tower, Business Bay — 11 августа 2026, готовность 8.15%, снимок 1 из 6Ход строительства Elire Tower, Business Bay — 11 августа 2026, готовность 8.15%, снимок 2 из 6Ход строительства Elire Tower, Business Bay — 11 августа 2026, готовность 8.15%, снимок 3 из 6Ход строительства Elire Tower, Business Bay — 11 августа 2026, готовность 8.15%, снимок 4 из 6Ход строительства Elire Tower, Business Bay — 11 августа 2026, готовность 8.15%, снимок 5 из 6Ход строительства Elire Tower, Business Bay — 11 августа 2026, готовность 8.15%, снимок 6 из 6

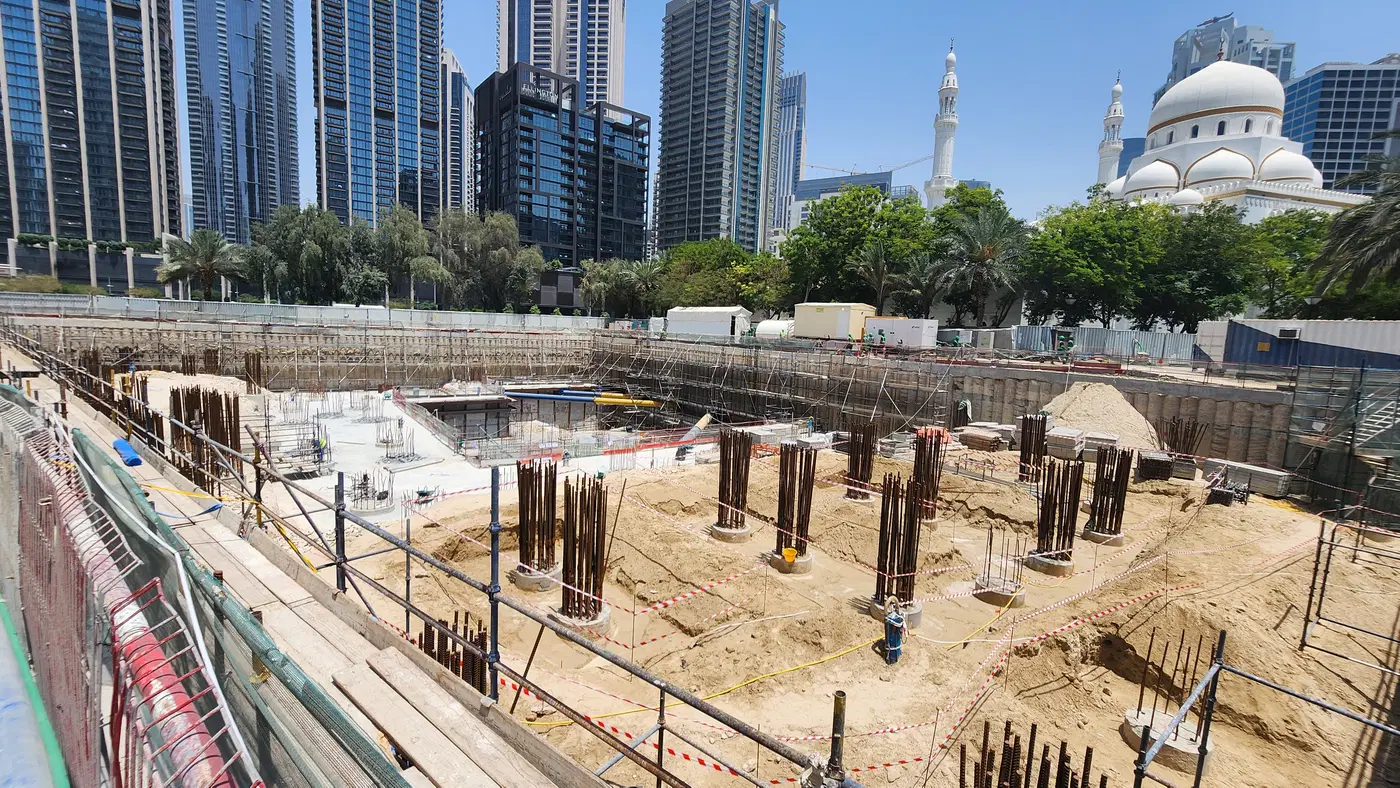

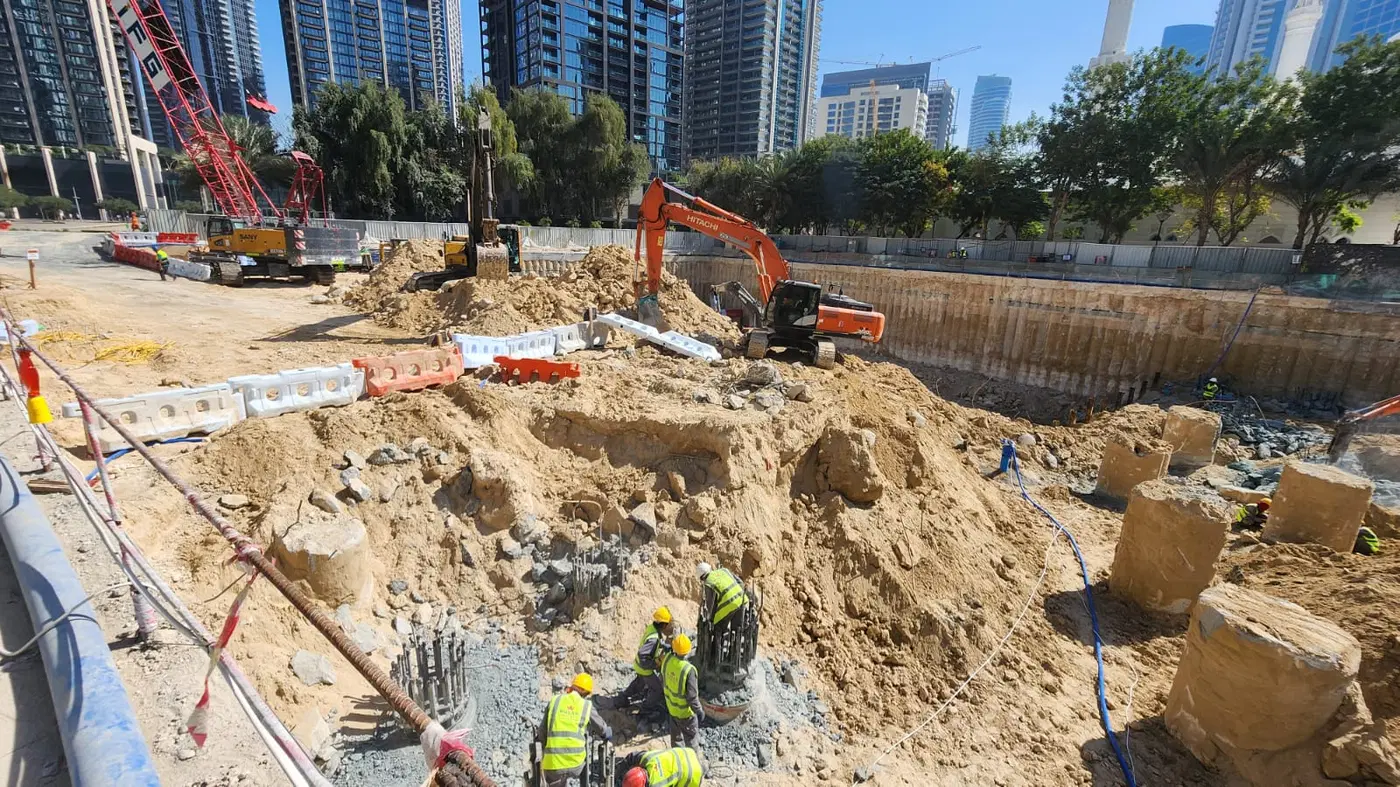

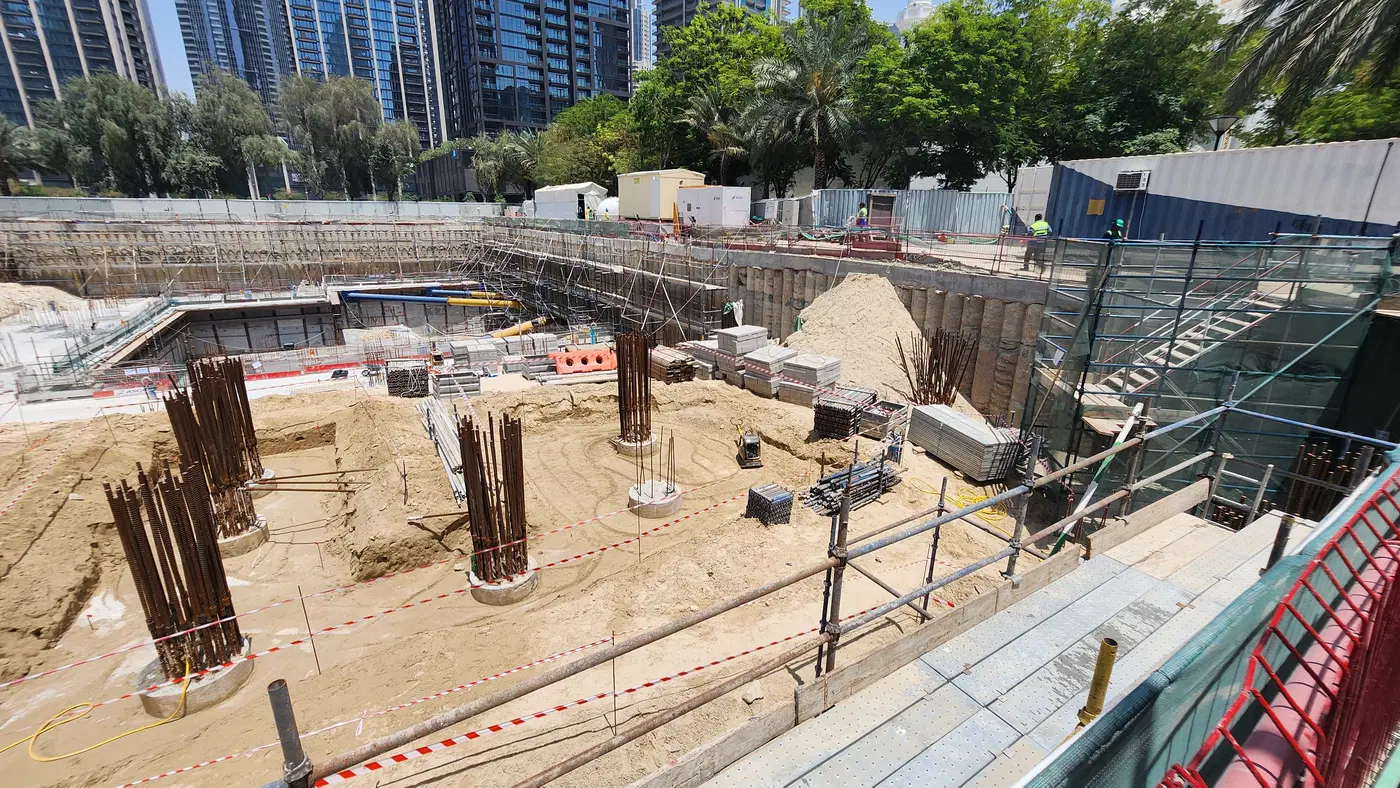

07.05.2026 6.94%
Ход строительства Elire Tower, Business Bay — 7 мая 2026, готовность 6.94%, снимок 1 из 10Ход строительства Elire Tower, Business Bay — 7 мая 2026, готовность 6.94%, снимок 2 из 10Ход строительства Elire Tower, Business Bay — 7 мая 2026, готовность 6.94%, снимок 3 из 10Ход строительства Elire Tower, Business Bay — 7 мая 2026, готовность 6.94%, снимок 4 из 10Ход строительства Elire Tower, Business Bay — 7 мая 2026, готовность 6.94%, снимок 5 из 10Ход строительства Elire Tower, Business Bay — 7 мая 2026, готовность 6.94%, снимок 6 из 10Ход строительства Elire Tower, Business Bay — 7 мая 2026, готовность 6.94%, снимок 7 из 10Ход строительства Elire Tower, Business Bay — 7 мая 2026, готовность 6.94%, снимок 8 из 10Ход строительства Elire Tower, Business Bay — 7 мая 2026, готовность 6.94%, снимок 9 из 10Ход строительства Elire Tower, Business Bay — 7 мая 2026, готовность 6.94%, снимок 10 из 10

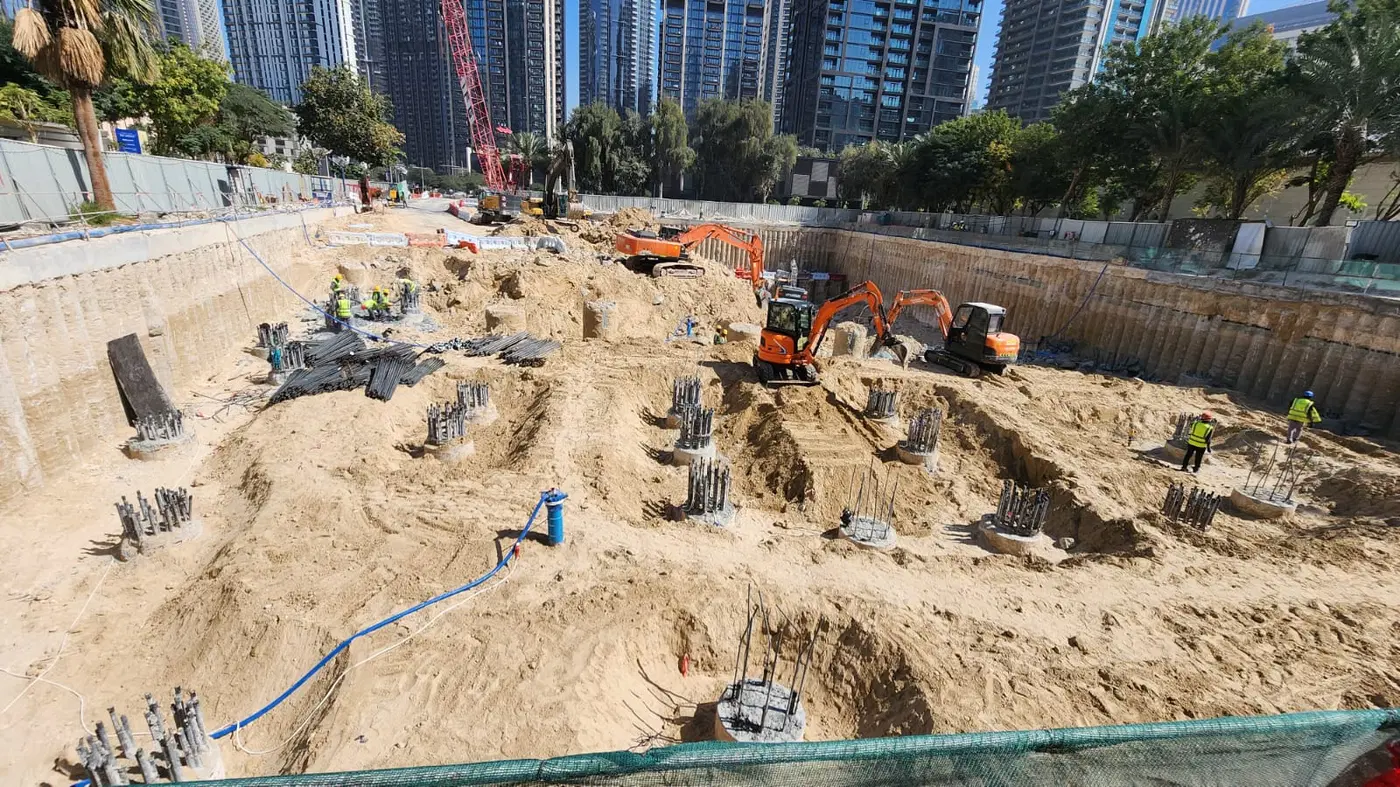

03.02.2026 5.36%
Ход строительства Elire Tower, Business Bay — 3 февраля 2026, готовность 5.36%, снимок 1 из 10Ход строительства Elire Tower, Business Bay — 3 февраля 2026, готовность 5.36%, снимок 2 из 10Ход строительства Elire Tower, Business Bay — 3 февраля 2026, готовность 5.36%, снимок 3 из 10Ход строительства Elire Tower, Business Bay — 3 февраля 2026, готовность 5.36%, снимок 4 из 10Ход строительства Elire Tower, Business Bay — 3 февраля 2026, готовность 5.36%, снимок 5 из 10Ход строительства Elire Tower, Business Bay — 3 февраля 2026, готовность 5.36%, снимок 6 из 10Ход строительства Elire Tower, Business Bay — 3 февраля 2026, готовность 5.36%, снимок 7 из 10Ход строительства Elire Tower, Business Bay — 3 февраля 2026, готовность 5.36%, снимок 8 из 10Ход строительства Elire Tower, Business Bay — 3 февраля 2026, готовность 5.36%, снимок 9 из 10Ход строительства Elire Tower, Business Bay — 3 февраля 2026, готовность 5.36%, снимок 10 из 10

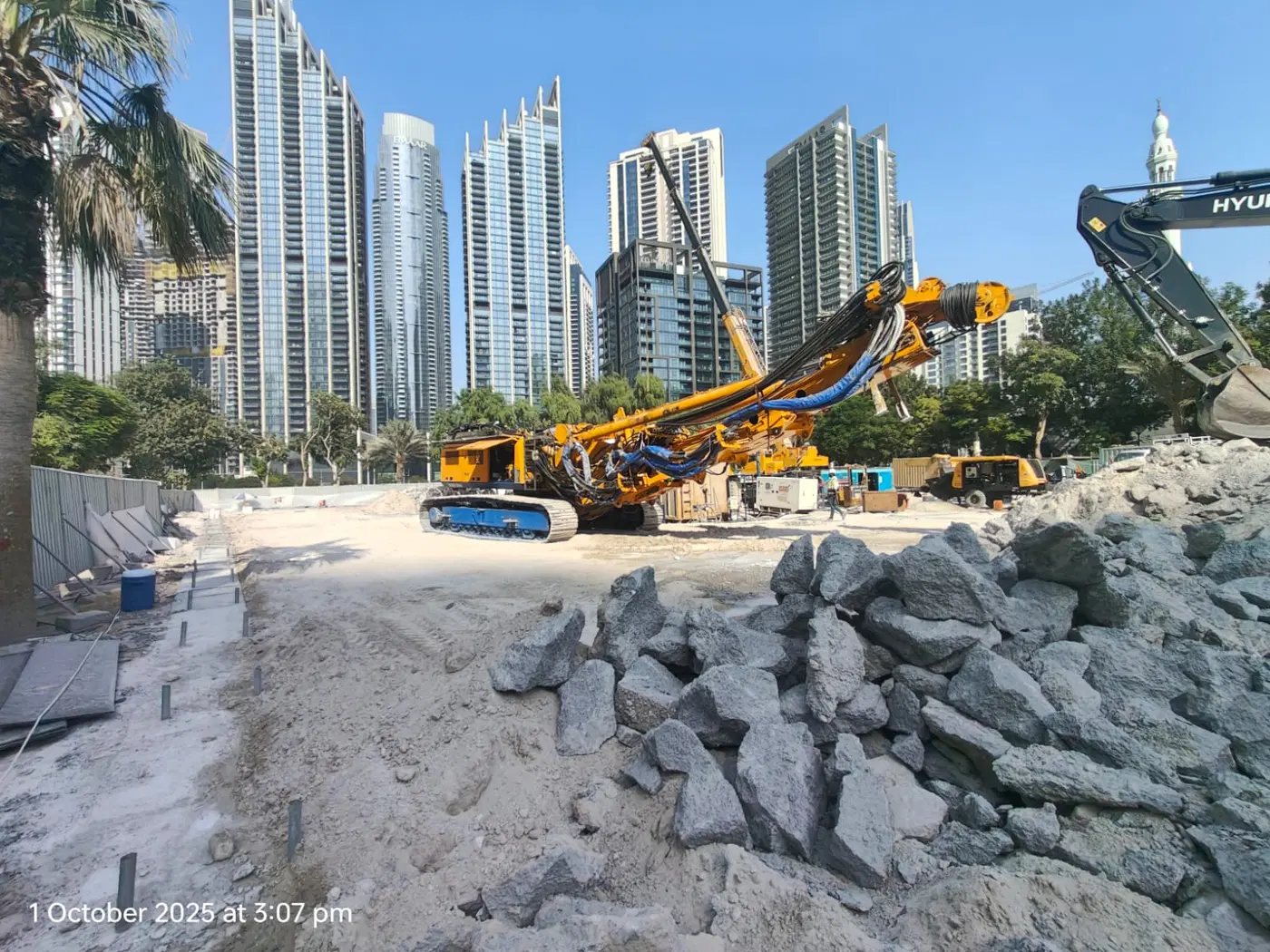

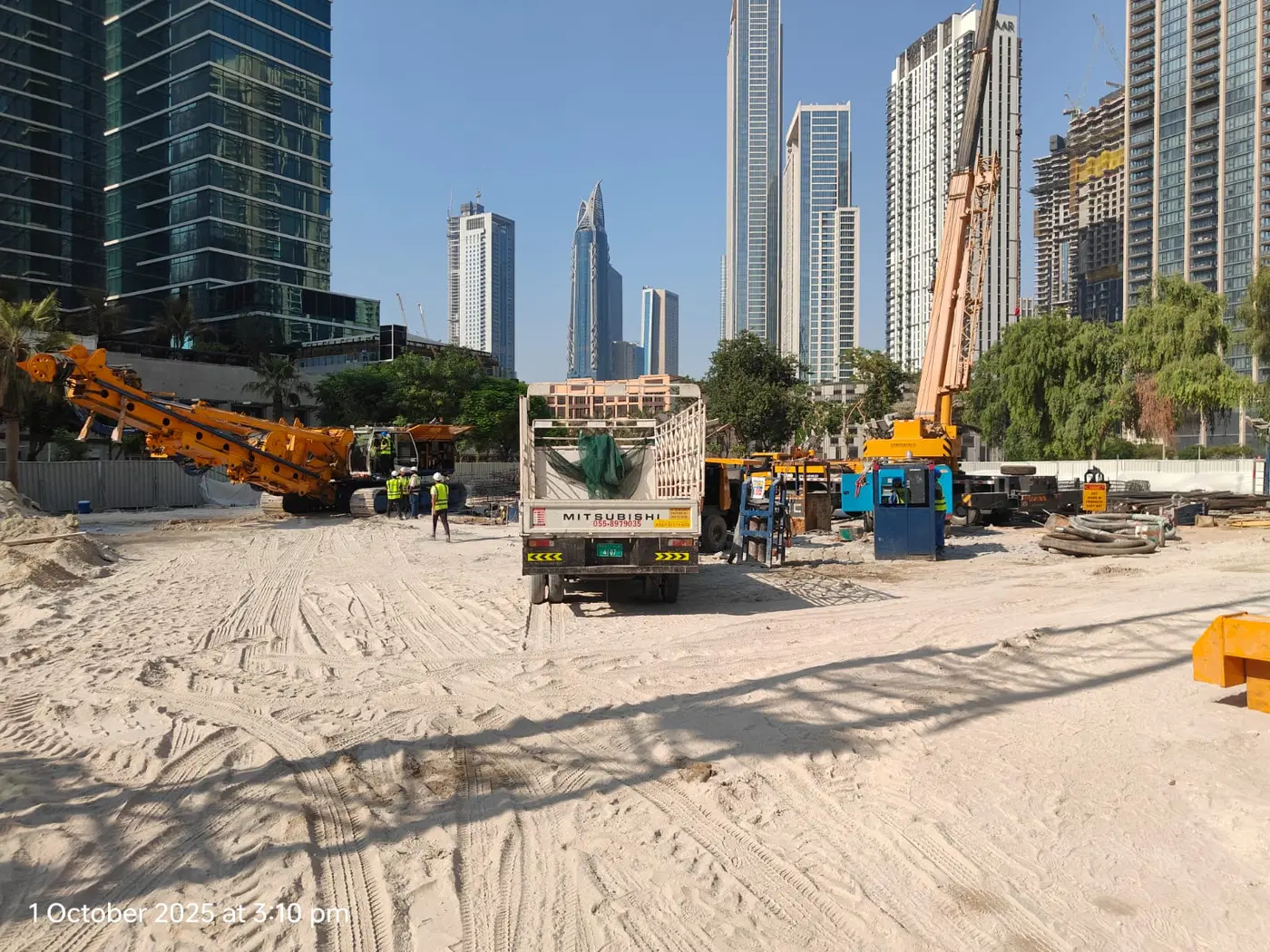

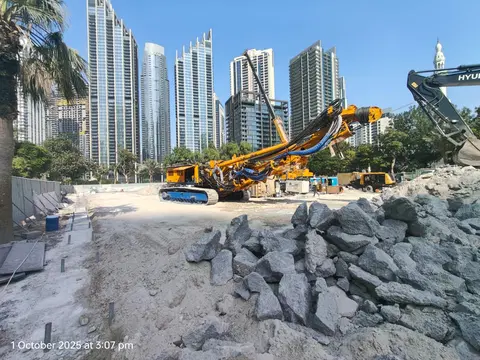

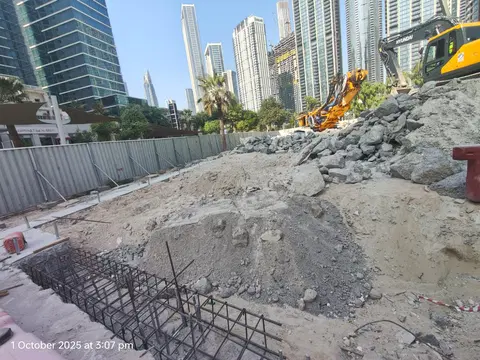

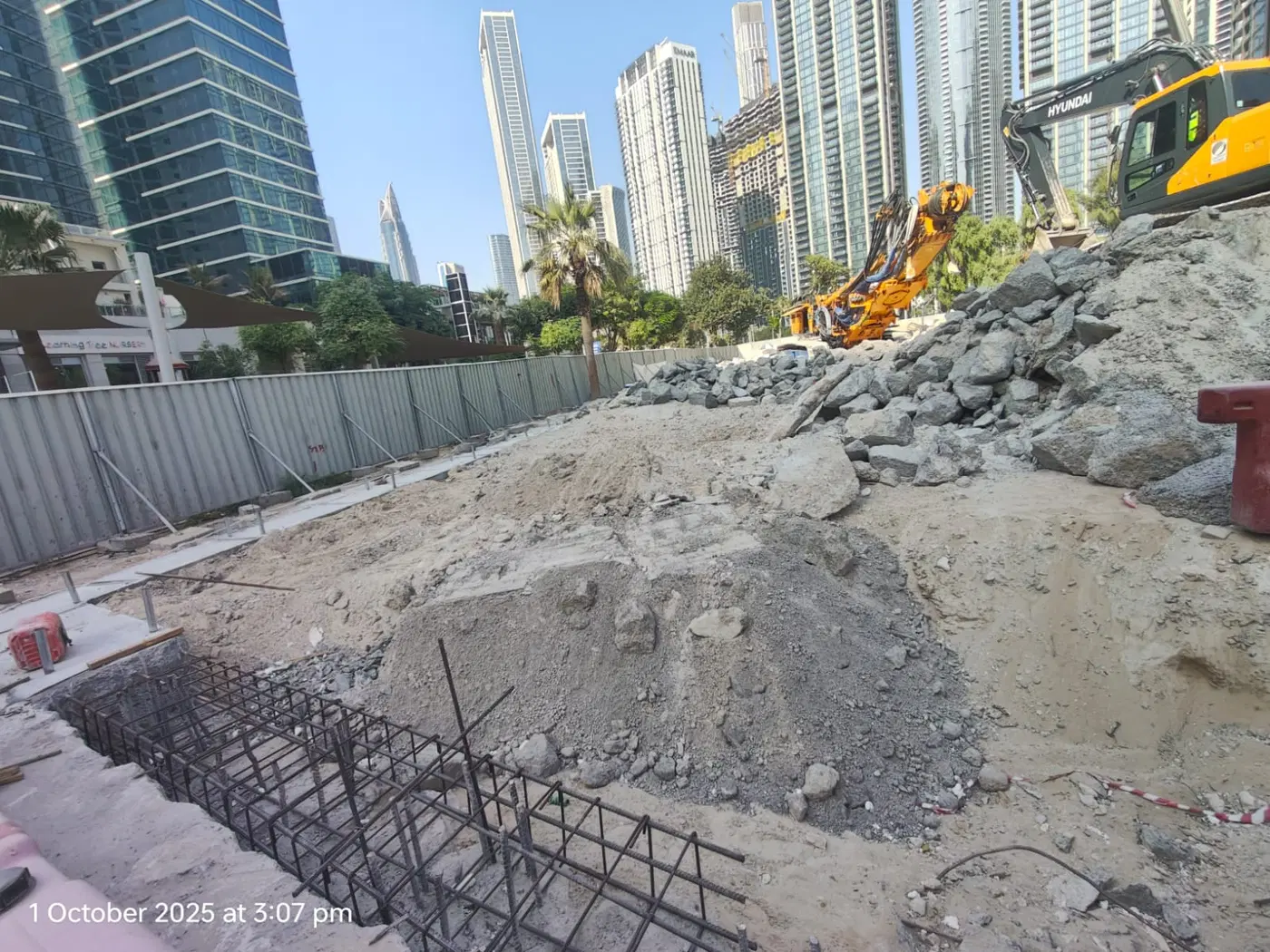

01.10.2025 0.11%
Ход строительства Elire Tower, Business Bay — 1 октября 2025, готовность 0.11%, снимок 1 из 6Ход строительства Elire Tower, Business Bay — 1 октября 2025, готовность 0.11%, снимок 2 из 6Ход строительства Elire Tower, Business Bay — 1 октября 2025, готовность 0.11%, снимок 3 из 6Ход строительства Elire Tower, Business Bay — 1 октября 2025, готовность 0.11%, снимок 4 из 6Ход строительства Elire Tower, Business Bay — 1 октября 2025, готовность 0.11%, снимок 5 из 6Ход строительства Elire Tower, Business Bay — 1 октября 2025, готовность 0.11%, снимок 6 из 6

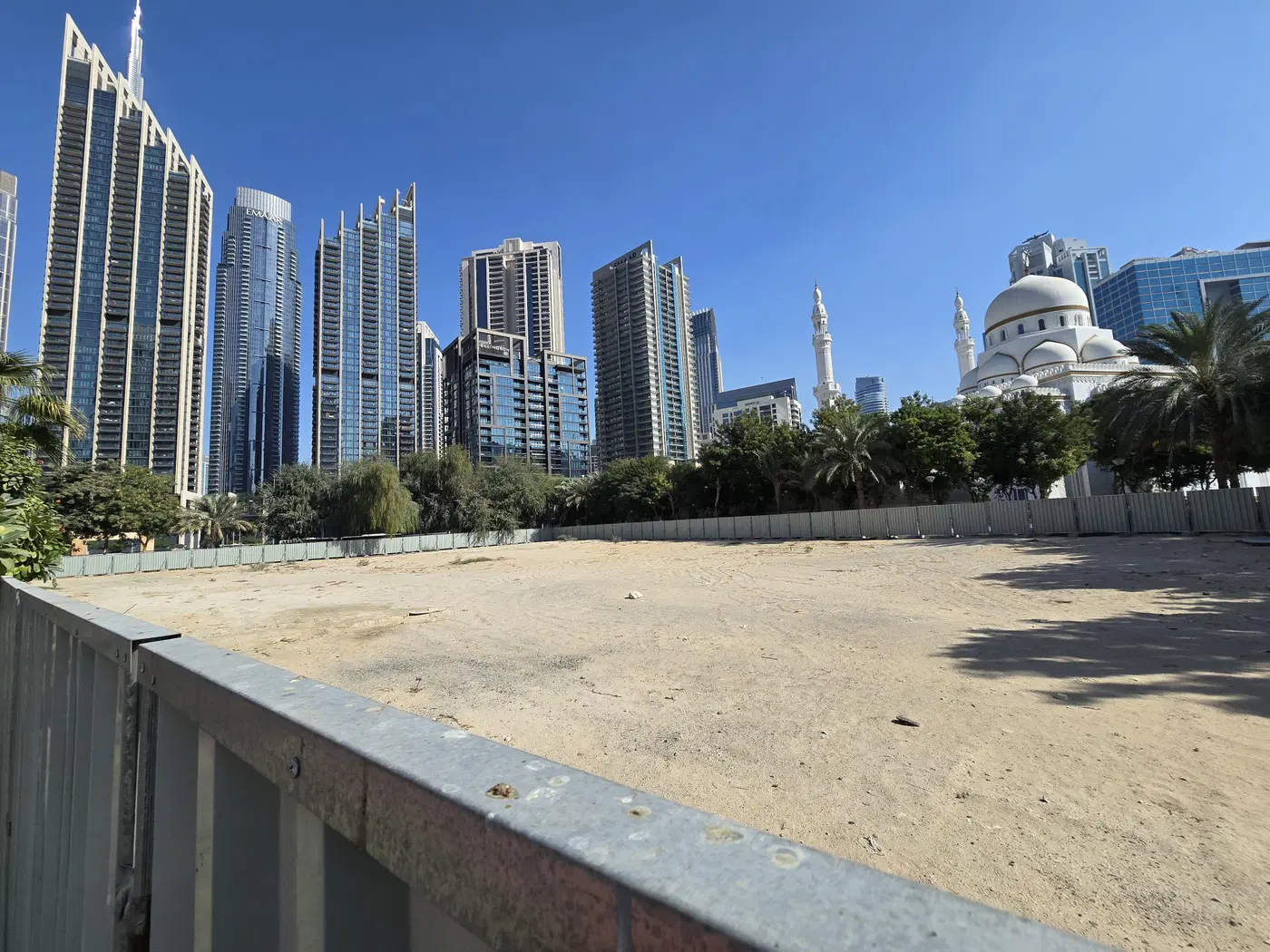

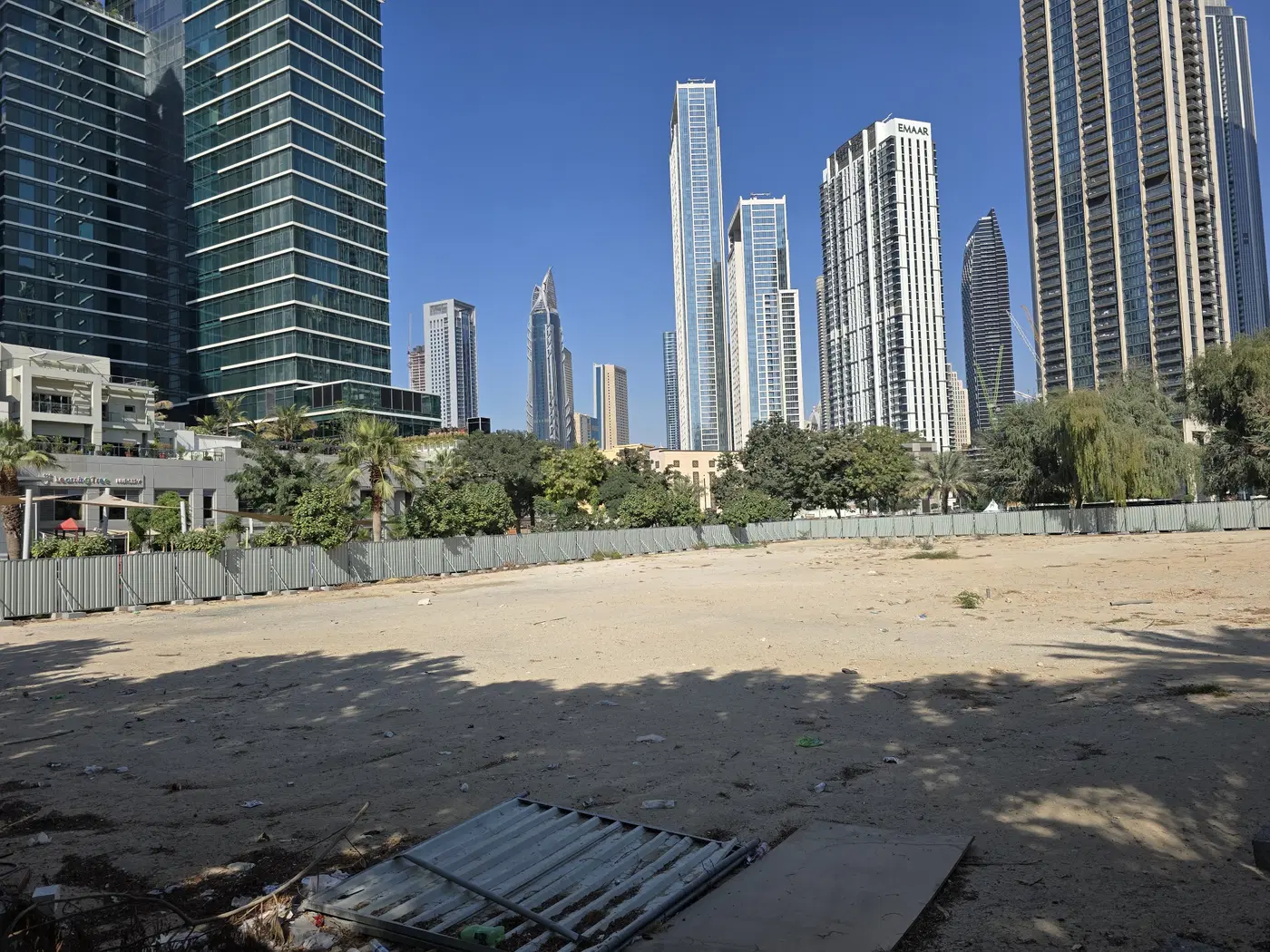

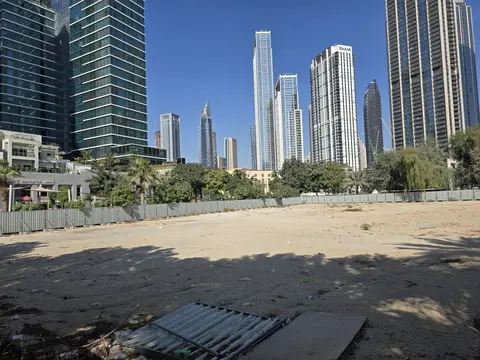

23.12.2024 0.00%
Ход строительства Elire Tower, Business Bay — 23 декабря 2024, готовность 0.00%, снимок 1 из 4Ход строительства Elire Tower, Business Bay — 23 декабря 2024, готовность 0.00%, снимок 2 из 4Ход строительства Elire Tower, Business Bay — 23 декабря 2024, готовность 0.00%, снимок 3 из 4Ход строительства Elire Tower, Business Bay — 23 декабря 2024, готовность 0.00%, снимок 4 из 4

Фотоотчёты сделаны техническим надзором Земельного департамента Дубая (DLD), права на снимки принадлежат ему. Мы показываем сжатые копии; оригиналы в полном разрешении — в сервисе Real Estate Project Status.

Последние сделки в проекте

ДатаТипПлощадь, м²Цена, AED
19.02.20261 сп.60.82 792 589
31.10.20251 сп.60.82 678 462
30.09.20254 сп.500.827 798 132
09.01.20243 861.8105 000 000

Реестр сделок Земельного департамента Дубая, обновлено 07.10.2026. Подробнее о сделках в Дубае →

Удобства

  • Gym
  • Sauna
  • Steam rooms
  • Indoor kids’ area
  • Outdoor kids’ area
  • Yoga studio
  • Reformer Pilates studio
  • Indoor lounge
  • Outdoor lounge
  • Landscaped seating areas
  • Shared kitchen
  • Meeting rooms
  • Majlis lounge
  • Teen zone
  • BBQ lounge
  • Outdoor sports zone
  • Infinity pool
  • Kids’ pool
  • Pool bar
  • Turkish hammam
  • Massage rooms
  • Treatment rooms
  • Beauty salon
  • Spa
  • Changing rooms and washrooms
  • Sun terrace
  • Landscaped terrace
  • Padel court
  • Semi-basketball court
  • Residence concierge
  • Valet
  • Around-the-clock security
  • Clubhouse staff
  • Common area housekeeping and maintenance
  • Dry cleaning and laundry service
  • Private transportation / limousine services
  • In-residence housekeeping and maintenance
  • Turnkey maintenance solution
  • Private boat rental
  • Personal trainer
  • In-house porter service
  • Driver-accompanied car hire
  • In-residence dining, catering and personal chef
  • Personal shopping services
  • Childcare

Что рядом

  • Burj Khalifa5 мин
  • Downtown Dubai5 мин
  • Dubai International Airport15 мин
  • Minutes Dubai Mall7 мин
  • Dubai World Trade Center12 мин

Инфраструктура рядом

🌳 Bay Avenue Park · 0,2 км🎓 Babilou Downtown · 0,2 км🌳 Action Park Business Bay · 0,4 км🧸 Toddler Town British Nursery, Downtown · 0,7 км🧸 Maple Bear Nursery · 0,7 км
Elire Tower

О проекте

Elire Tower — жилой комплекс от QUBE Development в Business Bay, включающий апартаменты и двухуровневые апартаменты. Проект находится в активной стадии, степень готовности строительства составляет 6.94%, а передача ключей запланирована на Q4 2028. Комплекс включает 101 резиденцию и реализуется в сотрудничестве с LUX*.

Проект и его дизайн

Elire Tower запланирован как одно здание с одним подземным этажом, первым этажом, тремя подиумными уровнями и ещё 25 этажами. Конструкция предусмотрена из бетона и блочной кладки, с внутренней и внешней отделкой. Архитектурный проект разработан Arnaud Behzadi Architectures, дизайн — Nöfer Architekten. Жилая коллекция объединяет апартаменты с одной, двумя и тремя спальнями, а также двухуровневые апартаменты с тремя и четырьмя спальнями. Двухуровневые резиденции имеют отдельные входы, а двухуровневые апартаменты с четырьмя спальнями оснащены домашним кинотеатром. Комплекс реализуется в сотрудничестве с LUX*, гостиничным брендом The Lux Collective, и включает гостиничные и сервисные услуги для резидентов.

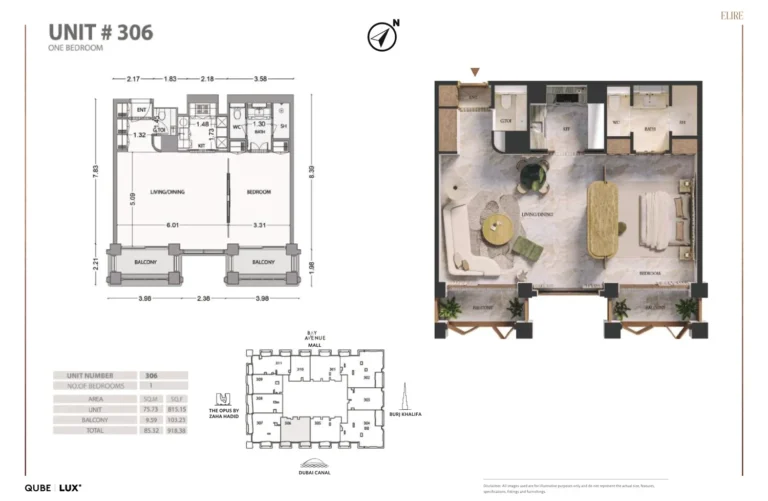

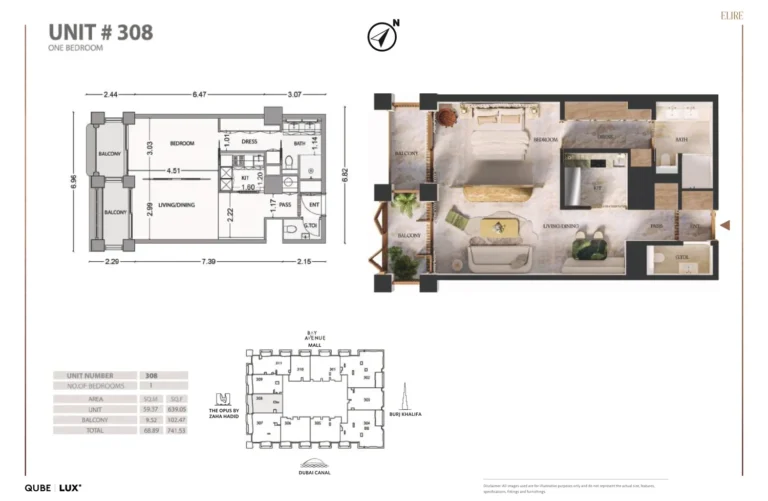

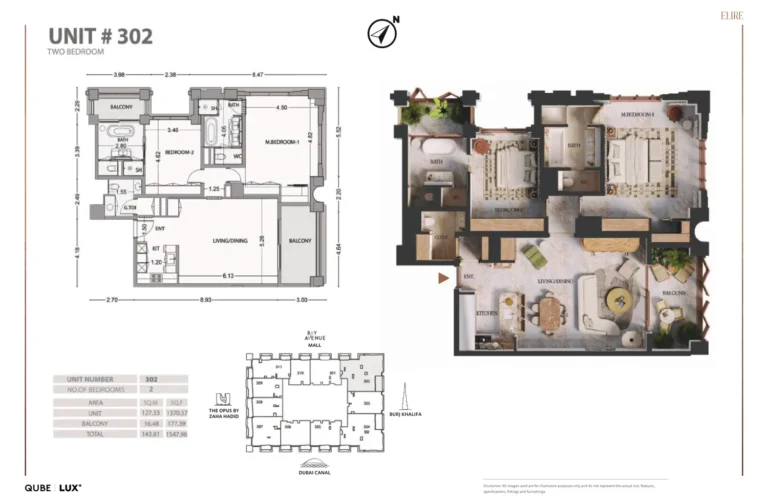

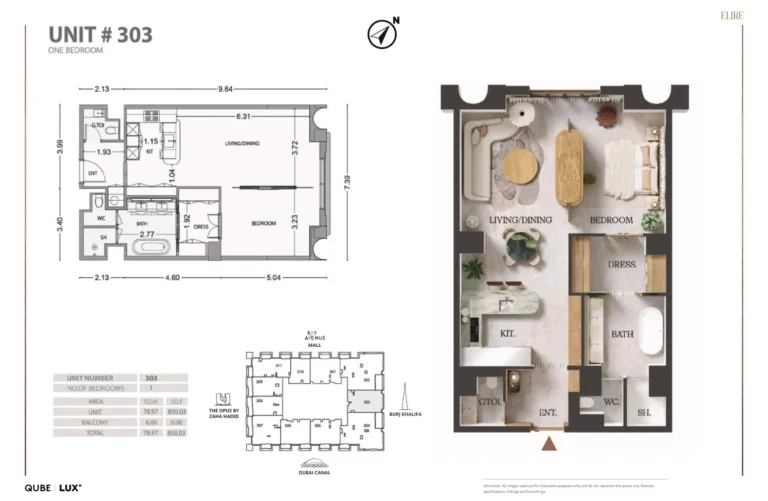

Типы апартаментов и двухуровневых резиденций

Коллекция включает апартаменты с одной спальней площадью от 612 до 1,076 кв. фут, с двумя спальнями — от 1,445 до 1,564 кв. фут, а также с тремя спальнями — от 2,417 до 2,610 кв. фут. Площадь двухуровневых апартаментов с тремя спальнями составляет 3,829 кв. фут. Двухуровневые апартаменты с четырьмя спальнями имеют площадь от 5,305 до 5,349 кв. фут. Заявленная цена двухуровневых апартаментов с тремя спальнями начинается от AED 15.48 million. Двухуровневые резиденции с четырьмя спальнями предлагаются от AED 22.32 million. Проект включает как апартаменты, так и двухуровневые форматы с одной — четырьмя спальнями, предлагая определённый выбор планировок по одному адресу в Business Bay.

Бассейны, велнес- и спортивные объекты

Среди удобств предусмотрены инфинити-бассейн, отдельный детский бассейн, бар у бассейна, солнечная терраса и озеленённые террасные зоны. Велнес-инфраструктура включает турецкий хаммам, спа, сауну, парные, массажные кабинеты, процедурные кабинеты, салон красоты, раздевалки и санузлы. Пространства для фитнеса и движения включают тренажёрный зал, студию йоги, студию Reformer Pilates, корт для падела, площадку для полубаскетбола и открытую спортивную зону. Предусмотрены крытые и открытые детские зоны, а также зона для подростков. Резиденты также имеют доступ к крытому лаунжу, открытому лаунжу, лаунжу majlis, озеленённым зонам отдыха, общей кухне, переговорным комнатам и BBQ-лаунжу. В перечень услуг для резидентов входят команда клубного дома, консьерж, валет-паркинг и круглосуточная охрана.

Услуги для резидентов

Elire Tower предлагает как повседневные услуги для резидентов, так и услуги по запросу. В перечень услуг входят уборка и обслуживание общих зон, а также химчистка и прачечная. Комплекс также предлагает уборку и техническое обслуживание в резиденции, пакет обслуживания «While You Are Away» и комплексное решение по техническому обслуживанию. Среди других заявленных услуг — частный транспорт или лимузин-сервис, услуги штатного носильщика, аренда автомобиля с водителем, аренда частной лодки, персональные тренировки, персональный шопинг, услуги по уходу за детьми, а также питание в резиденции, кейтеринг и услуги личного шеф-повара. Эти услуги дополняют консьерж-сервис и валет-паркинг для резиденций, расширяя операционное предложение за пределы общих зон отдыха и общественных пространств здания.

Расположение в Business Bay

Elire Tower расположен в Business Bay. The Opus Designed by Zaha Hadid находится в трёх минутах, Dubai Opera — в пяти минутах, а Burj Khalifa — в шести минутах. The Dubai Mall и Swiss International Scientific School расположены в девяти минутах. Emaar Square находится в 11 минутах, Museum of the Future — в 13 минутах, а City Walk — в 14 минутах. Dubai Healthcare City расположен в 15 минутах. DIFC и North London Collegiate School находятся в 16 минутах, American Hospital — в 17 минутах, Trade Centre — в 18 минутах, а Dubai International Airport — в 19 минутах. J1 Beach расположен в 22 минутах.

План оплаты и ход строительства

Заявленный план оплаты — 45/55: 45% выплачиваются в ходе строительства, а 55% — при передаче ключей. Передача ключей запланирована на Q4 2028. Строительство началось 15 April 2025. Проект имеет статус активного, а по данным инспекции от 7 May 2026 степень готовности составляет 6.94%. Зафиксированная дата завершения — 15 December 2028. Elire Tower указан под номером проекта 3467. Таким образом, программа комплекса сочетает платежи на стадии строительства с более крупным платежом в размере 55% при передаче ключей.

Девелопер

Девелопером Elire Tower выступает QUBE Development. Основанная в 2022, QUBE Development указана девелопером проекта в Business Bay. Зарегистрированное юридическое лицо девелопера — Qube Development L.L.C. Elire Tower реализуется в сотрудничестве с LUX*, обозначающим The Lux Collective Ltd. Планируемые резиденции, программа удобств и операционные услуги проекта представлены в рамках этого сотрудничества. QUBE Development отвечает за жилой комплекс, тогда как сотрудничество с LUX* является частью позиционирования проекта как резиденций с гостиничным сервисом.

Сервисный сбор: чего ждать

Дом ещё строится, поэтому утверждённого RERA бюджета у него нет — он появится после сдачи. Ориентир ниже — то, что платят в уже сданных домах района.

Медиана по району19,97 AEDза кв. фут в год · 215 AED/м²
Разброс по району4,94 – 53,95AED за кв. фут · 84 дома
Квартира 1 000 кв. футов≈ 19 970 AEDв год по медиане · ≈ $5 438
К медиане Дубая▲ +24,7%Дубай 16,01 AED/кв. фут

Проверить сбор по конкретному дому →

Медиана по 84 сданным домам района «Business Bay» за 2026 год по индексу сервисных сборов DLD (Mollak). Это ориентир по району, а не ставка этого проекта: сбор для него утвердит RERA после сдачи, и он может отличаться от медианы в любую сторону.

Частые вопросы

Кто является девелопером Elire Tower?
Девелопером Elire Tower является QUBE Development. Зарегистрированное юридическое лицо девелопера — Qube Development L.L.C.
Где расположен Elire Tower?
Elire Tower расположен в Business Bay, Dubai. Burj Khalifa находится в шести минутах, а The Dubai Mall — в девяти минутах.
Какие типы жилья доступны в Elire Tower?
Проект включает апартаменты с одной, двумя и тремя спальнями, а также двухуровневые апартаменты с тремя и четырьмя спальнями. Коллекция охватывает варианты с одной — четырьмя спальнями.
Какова площадь апартаментов в Elire Tower?
Апартаменты с одной спальней имеют площадь от 612 до 1,076 sq ft, а с двумя спальнями — от 1,445 до 1,564 sq ft. Апартаменты с тремя спальнями имеют площадь от 2,417 до 2,610 sq ft.
Сколько стоят резиденции в Elire Tower?
Двухуровневые апартаменты с тремя спальнями предлагаются от AED 15.48 million. Двухуровневые апартаменты с четырьмя спальнями предлагаются от AED 22.32 million.
Какой план оплаты предусмотрен для Elire Tower?
Заявленный план оплаты — 45/55. Он предусматривает 45% в ходе строительства и 55% при передаче ключей.
Когда запланирована передача ключей в Elire Tower?
Передача ключей запланирована на Q4 2028. Зафиксированная дата завершения — 15 December 2028.
Каков статус строительства Elire Tower?
Elire Tower находится в активной стадии, а степень готовности составляет 6.94%. Инспекция, с которой связан этот показатель готовности, датирована 7 May 2026.
Какие удобства есть в Elire Tower?
Инфраструктура включает инфинити-бассейн, детский бассейн, турецкий хаммам, спа, тренажёрный зал, студию йоги, студию Reformer Pilates, корт для падела и площадку для полубаскетбола. В проекте также предусмотрены крытые и открытые детские зоны, лаунжи и озеленённые зоны отдыха.
Как купить квартиру в Elire Tower?
Оставьте заявку через форму на этой странице или напишите нам в WhatsApp — брокер Continental Club Property (RERA 31933) подберёт вариант, пришлёт брошюру и план оплаты.

Проекты рядом

Получить презентацию и цены

Пришлём планировки, план платежей и свободные лоты по этому проекту.

Отправляя форму, вы соглашаетесь на обработку контактных данных.

Данные проекта — из реестра Земельного департамента Дубая (DLD).

Для ИИ-агентов и исследователей

Машинные представления этой карточки: Markdown · JSON. В них те же числа, что на странице, и у каждого подписано происхождение.

Как ссылаться:Elire Tower — Continental Club Property, по данным реестра Земельного департамента Дубая и застройщика, 2026-08-02, https://continentalclub.ae/ru/project/elire-tower-business-bay-ru/
